皖北煤電集團新年重點項目建設取得新突破
發布日期:2024-01-14 瀏覽次數:3753
新年伊始,皖北煤電集團聚焦項目后勁支撐,堅持建設一批、謀劃一批、儲備一批,確保重點項目建設推進取得實質性突破,持續加快發展步伐,美好藍圖正一步一個腳印變?yōu)楹陚嵕啊?

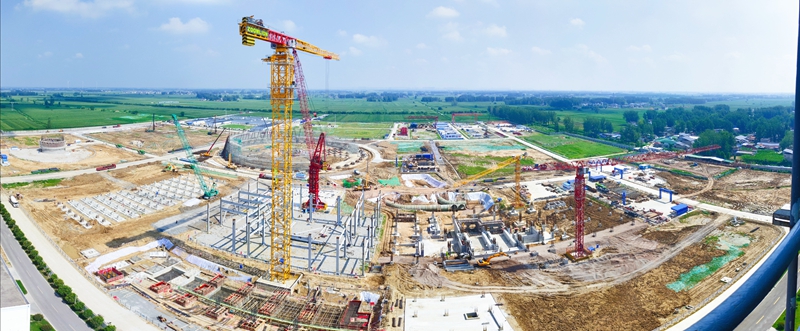

隆冬時節,走近集團公司重點項目——錢營孜煤礦改建及二水平延深工程現場繁忙有序,建設如火如荼。截至1月24日,錢營孜煤礦改建及二水平延深工程——新副井井底車場繞道貫通剩余25米,外水倉已施工80米,剩余150米;北一采區上山及聯巷設計三條采區上山,回風上山及軌道上山已施工完畢......該工程各項重要施工節點目標均按時間節點推進,能夠有效保障礦井中長期接替平穩有序。
積極尋找接續資源,緊盯目標資源項目,跟蹤決策進展情況,進一步擴增煤業產能。發揮西部管理公司資源開發職能,堅持先進生產力標準,按照經濟可行、安全可靠、資金可承載的原則,靈活合作方式,加強煤礦項目的儲備。加快項目建設,持續推進省內礦井達產活動,力爭到2025年6對礦井達產。強化招賢礦業改擴建以及朱集西煤礦安全改建等工程的過程管控,2024年力爭完成任樓煤礦三水平延深工程備案。

加快建設煤電聯營項目,推進錢營孜發電公司二期擴建項目建設。截至1月24日,集團重點項目——錢營孜發電公司二期擴建項目鍋爐鋼架吊裝至第11層,鍋爐受熱面開焊,冷卻塔澆筑至53節,煙囪施工至127節,集控樓已封頂,主廠房屋架開始吊裝,廠外輸煤及廠內輔助系統全面開工……各項重要施工節點目標均按序時節點推進。該項目掛圖作戰,倒排工期,力爭11月份完成鍋爐點火吹管,12月底前完成168小時試運轉。

積極響應國家產業政策,推進光伏新能源項目建設。2023年2月,祁東煤礦5.9MW分布式光伏發電項目建成投產。2024年1月,錢營孜礦、五溝礦、任樓礦、恒源礦、恒源深部井分布式光伏發電項目開工,設計裝機容量18.14兆瓦。編制臥龍湖礦、翔宇物流、恒泰公司分布式光伏發電項目、祁東采煤沉陷區集中式光伏發電項目可行性研究報告。(劉海燕)
